貴州能礦錳業集團有限公司就1#鍋爐高空部位澆注料脫落修復工程在電子服務平臺進行招標,現公開邀請合格投標人進行網上電子投標。
一、項目內容
項目標號:【2022】10號工程項目建設類]
項目標名:貴州能礦錳業集團有限公司1#鍋爐高空部位澆注料脫落修復工程
施工完成時間:15天,2023年1月15日前
施工內容,包括但不限于:
(1)落渣管與布風板連接部位澆注料需修復;
(2)更換風帽需恢復澆注料;
(3)落煤口及外密封盒澆注料;
(4)澆注料修補勾縫脫落需重新修補勾縫;
(5)屏式過熱器澆注料修復。
說明:本次工程招標采用固定單價計價,報價單中所列工程量為暫估工程量,具體以現場施工敲出脫落損壞面確定的實際發生量計算。
施工要求及內容詳見附件1《貴州能礦錳業1#鍋爐高空部位澆注料脫落修復工程報價單》及附件2《貴州能礦錳業1#鍋爐爐內高空部位澆注料脫落情況說明》。
施工單位資質:施工單位需要具有建筑施工相關資質。
二、投標人資格要求:
(一)投標單位注冊地在中華人民共和國境內,具有獨立法人資格,具有獨立承擔民事責任和履行相應合同的能力。
(二)投標人具有良好的商業信譽和健全的財務會計制度。
(三)有依法繳納稅收和社會保障資金的良好記錄。
(四)投標人具備履行本次投標活動的專業技術能力和服務能力。
(五)投標人參加本投標活動前三年內,在經營活動中無任何違法記錄。
(六)施工單位在現場施工過程中應遵守委托方相關現場管理規定,做到安全、文明施工。
(八)存在以下情況之一的多家單位不能同時參與本項目投標:
1.法定代表人為同一個人的;
2.母公司和全資子公司、母公司與其控股公司;
3.屬于同一母公司的全資子公司或控股公司;
4.單位負責人為同一人或存在控股、管理關系的。
(九)招標人不接受投標人以聯合體形式參與本項目投標。
(十)法律、行政法規規定的其他條件。
三、投標文件郵箱
投標文件郵箱:gznkztb@gznkmy.com,請按照附件1報價單的要求格式報價。
四、報名截止時間:2022-12-28 11:00,投標截止及開標時間:2022-12-28 11:00,投標人應于投標截止時間前成功遞交所有電子投標文件至投標文件郵箱。
開標地點:貴州能礦錳業集團有限公司黨政辦。
五、有意者可與楊忠喜聯系,業務聯系電話:13639006429。

附件1
貴州能礦錳業集團有限公司
1#鍋爐爐內高空部位澆注料脫落情況說明
一、1#鍋爐爐內澆注料脫落情況及現場圖片
(1)落渣管與布風板連接部位澆注料需修復:

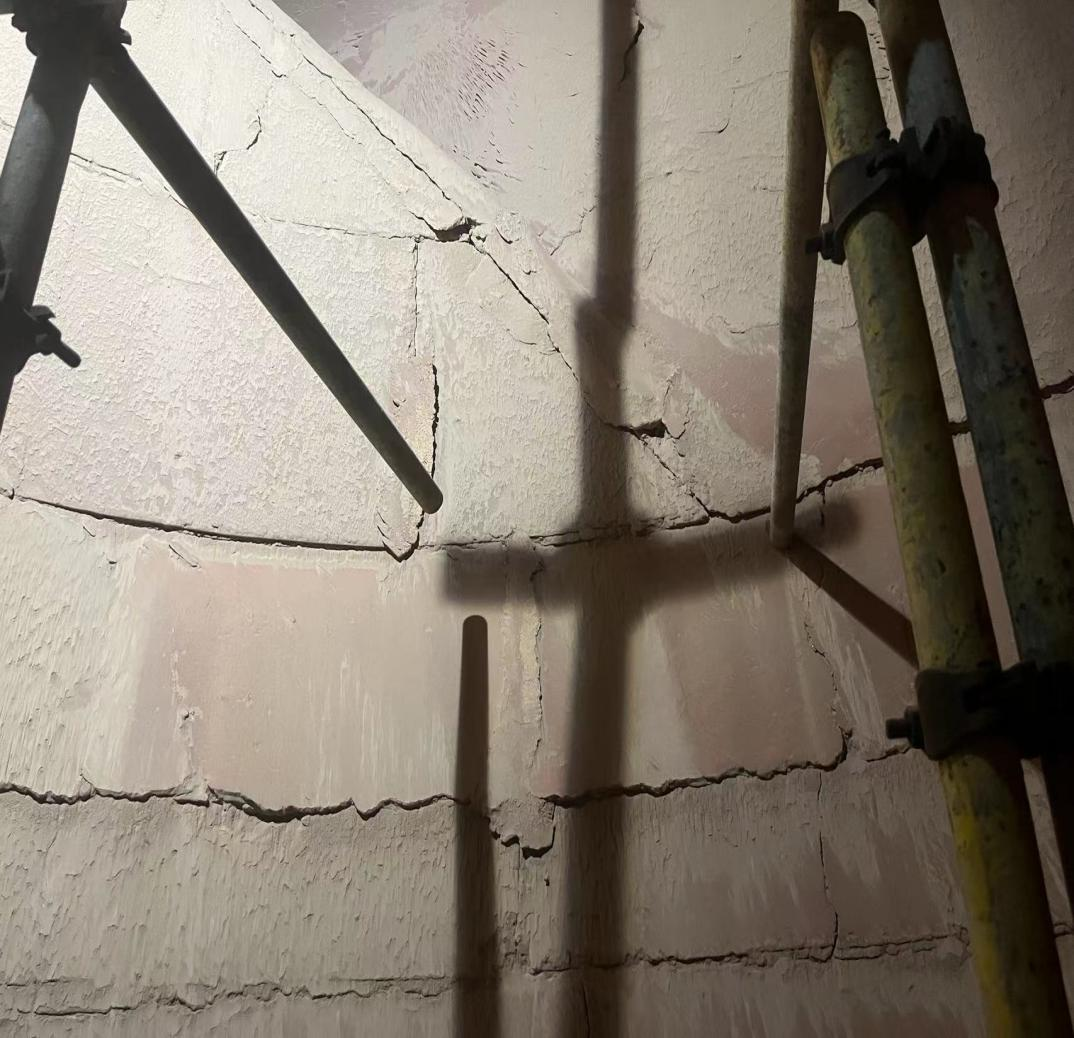

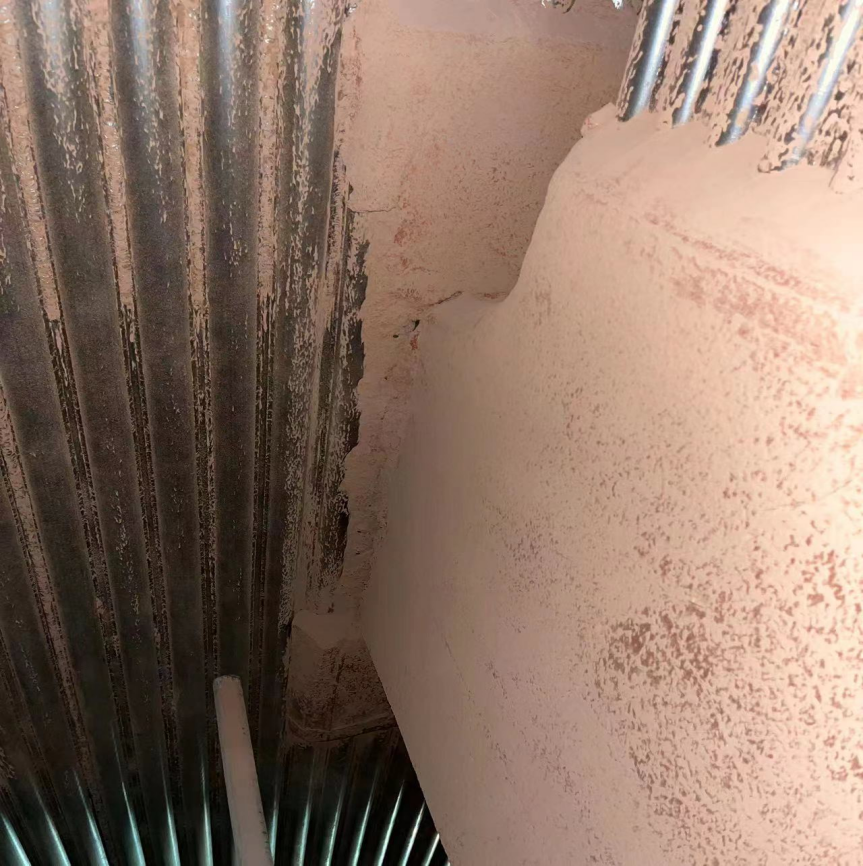

落渣管與布風板連接部位,上部400mm*400mm*150mm*2,下部800mm*500mm*150mm*2,共計約0.168m3。統計數據僅為肉眼看到的損壞面,工程量僅供參考,具體以現場施工敲出脫落損壞面確定的實際發生量計算。

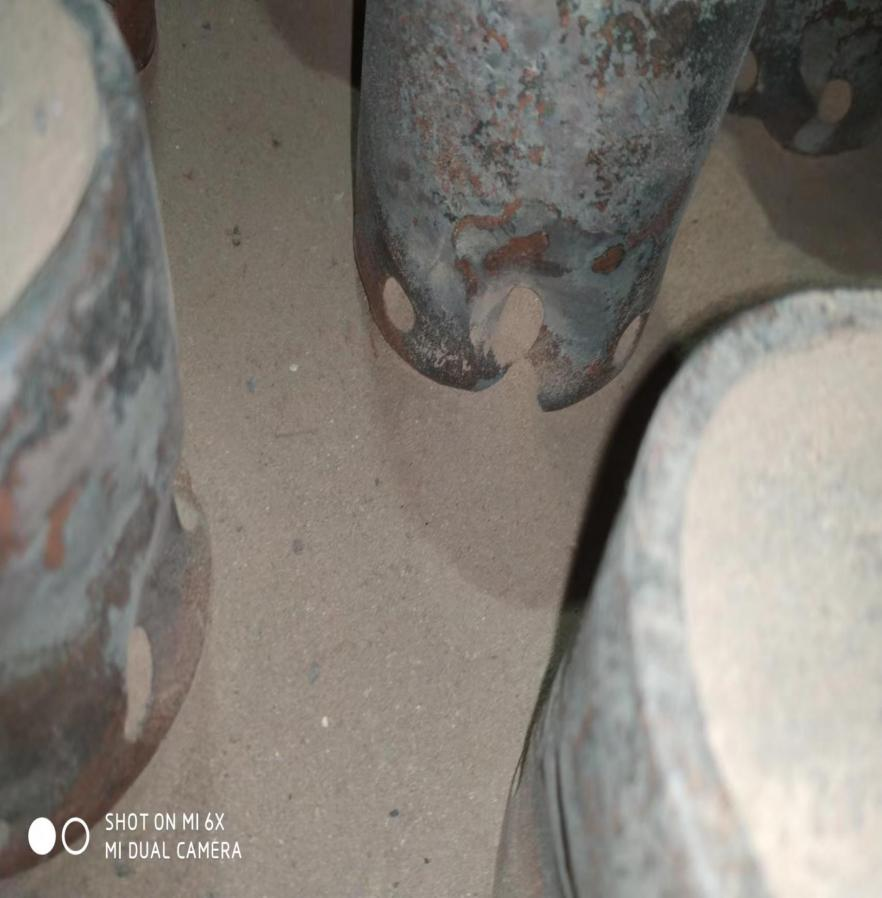

(2)更換風帽需恢復澆注料:

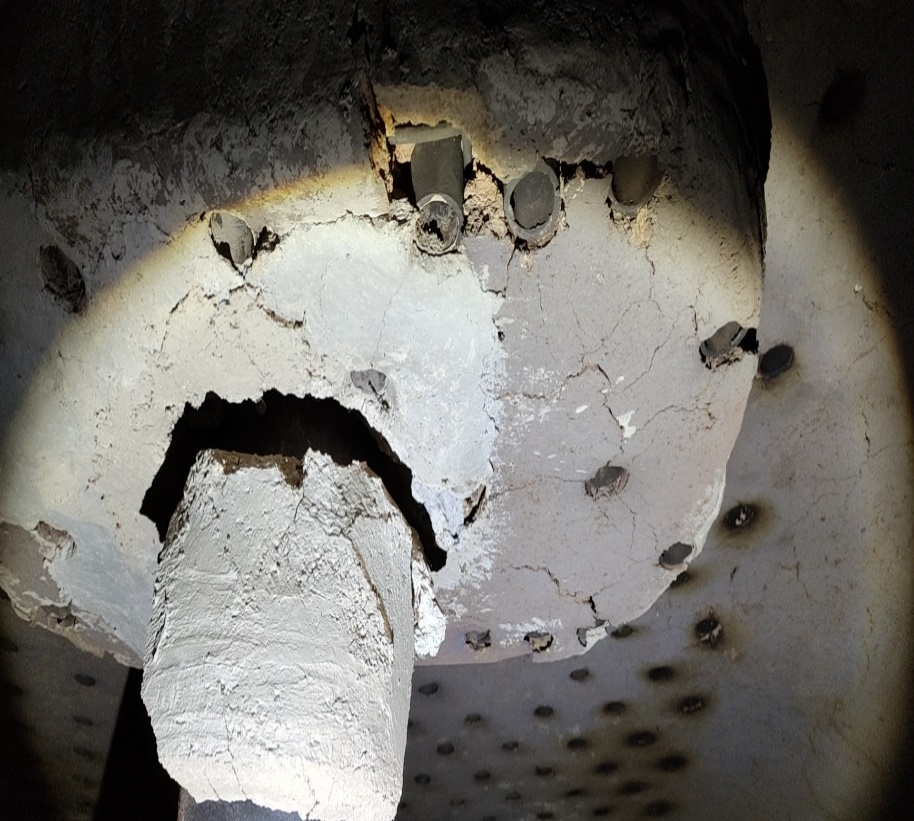

更換風帽需恢復澆注料:1.7m*1.3m*0.2m*2左右兩側和爐中間零星風帽,共計約0.9m3;統計數據僅為肉眼看到的損壞面,工程量僅供參考,具體以現場施工敲出脫落損壞面確定的實際發生量計算。

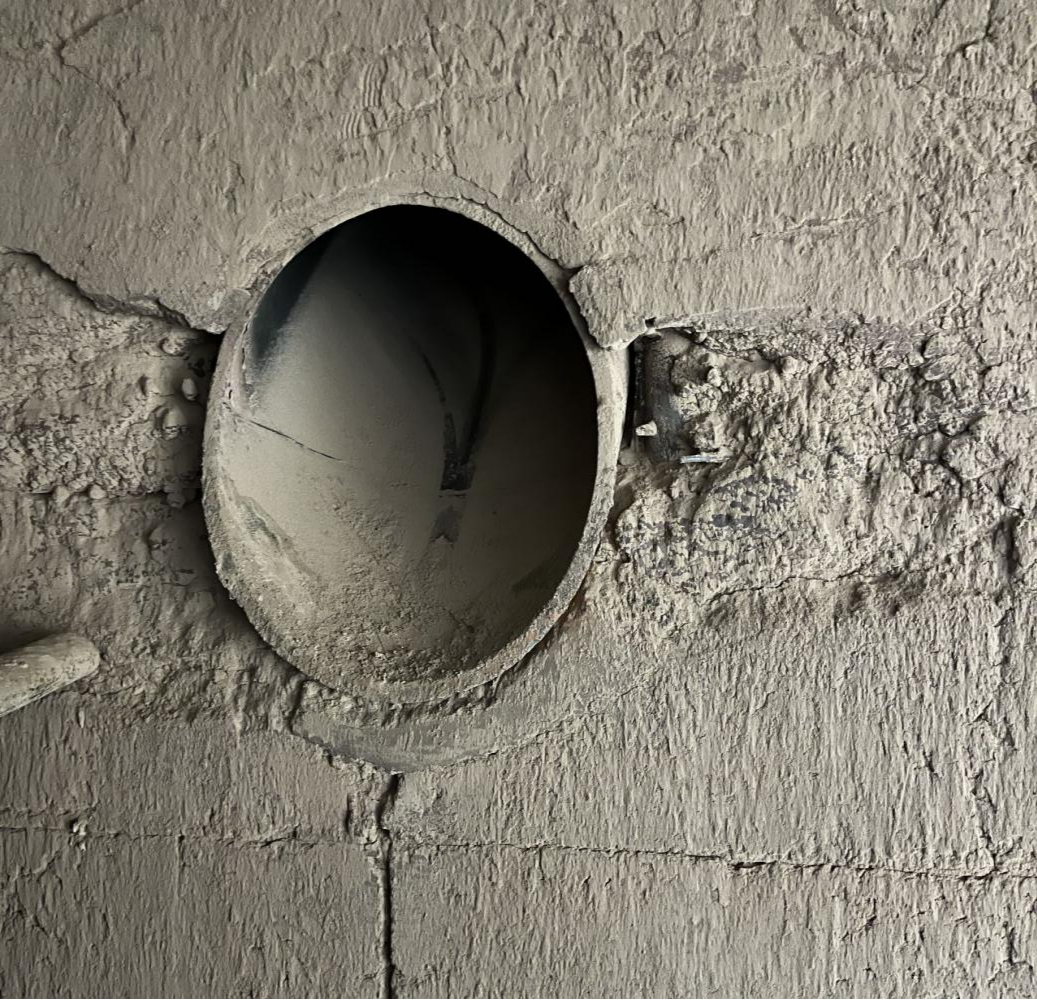

(3)落煤口及外密封盒澆注料:

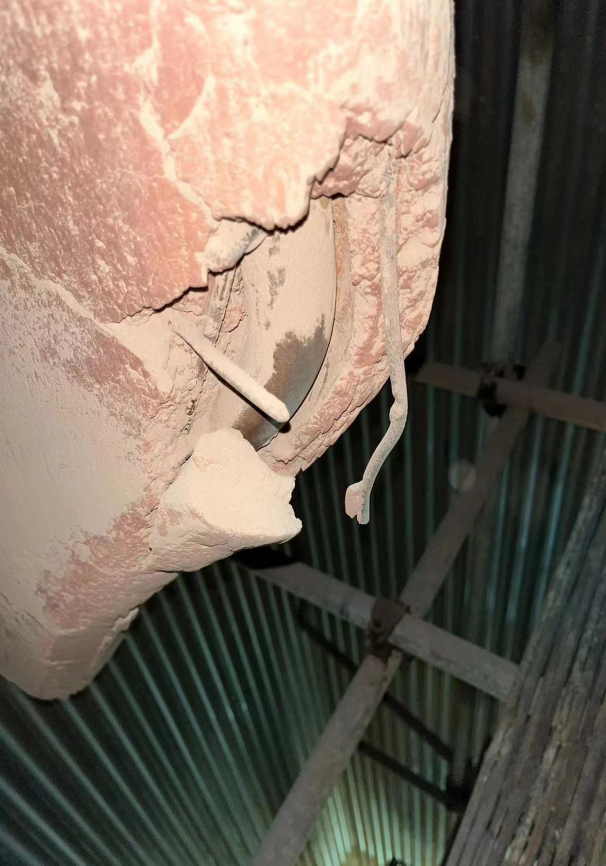

落煤口及外密封盒澆注料,爐內落煤口周圍0.5m*0.7m*0.1m*2加爐外密封盒0.3m3,共計約0.35m3;統計數據僅為肉眼看到的損壞面,工程量僅供參考,具體以現場施工敲出脫落損壞面確定的實際發生量計算。

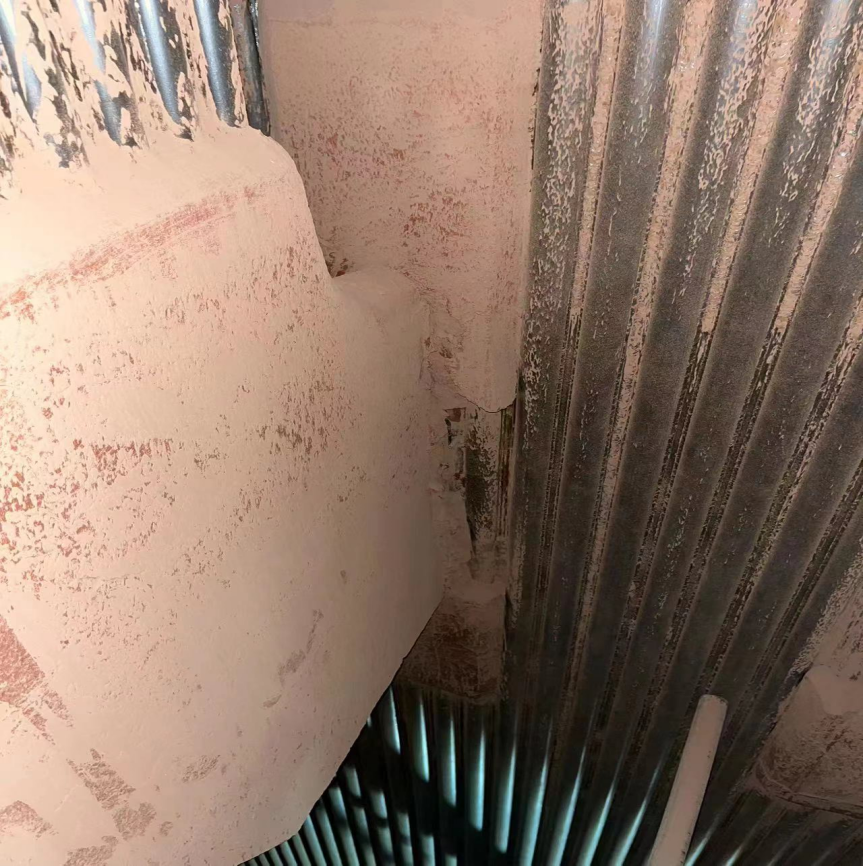

(4)澆注料修補勾縫脫落需重新修補勾縫
(30mm*100mm*100m)約0.3m3(長度約97m),統計數據僅為肉眼看到的損壞面,工程量僅供參考,具體以現場施工敲出脫落損壞面確定的實際發生量計算。
(6)屏式過熱器澆注料修復
屏過總計長度7米,寬帶13厘米,厚度3厘米。
修復總體積:0.0273 m3,統計數據僅為肉眼看到的損壞面,工程量僅供參考,具體以現場施工敲出脫落損壞面確定的實際發生量計算。
修復要求,鰭片焊補耐火抓釘,外敷免烘剛玉耐磨可塑料
二、施工要求
澆注料修復需采用優質免烘剛玉耐磨耐火可塑料,具體施工要求如下:(供參考)
1、施工現場環境溫度應控制在10~30℃之間,濕度小于75%。冬季施工環境溫度低于10℃時應有適當的保溫措施,夏季施工溫度高于30℃時應采取降溫措施,雨季施工應有防雨措施,嚴禁雨水沖刷施工后的可塑料。
2、高強耐磨可塑料施工可采用手工涂抹和立模振搗法進行。
3、高強耐磨可塑料搗打施工時,施工部位下方鋪設彩條布,及時回收散落的可塑料,防止與混合,一遍再用。
4、高強耐磨可塑料填料前,施工部位下方可設托料板,防止高強耐磨可塑料散落,用鍍鋅板標尺測量厚度,保證一次填料的正確性。將攪拌好的材料粘成團填入后,先用木錘或橡皮錘輕搗施工部位,然后抽出托板、標尺板進行密實搗打,先從下方橫向搗打,每錘疊加1/3錘面。然后由下向上密排搗打至密實。
5、高強耐磨可塑料用透氣釬(鋼針)檢查施工部位,將高出部位用修整刀修平,用尺子檢查平整度。發現厚度不夠,必須清除1/3左右厚度,刮毛,重新填料、搗打,以防止材料在鍋爐運行中分層脫落。
6、高強耐磨可塑料表面修理平整后拉毛,然后用4mm鋼針垂直刺孔,為施工厚度的1/3,行距、間距為150mm~200mm,以使其內部氣泡逸出。
7、高強耐磨可塑料在發硬時嚴禁用水調和;抹面時,嚴禁在施工好的表面灑水或其他干粉。
8、臥置施工時,應根據筒體直徑的大小分2瓣~3瓣進行施工,每瓣施工完畢后,需停放24h,待有足夠強度后再轉動設備進行下一瓣的施工。
9、在施工下一瓣前,應將已施工好的材料的接合面打毛并清除,疏松的材料應打掉,再用漆帚漬結合劑加以濕潤(嚴禁用水調和)方可進行下一瓣的施工。
10、立面施工時,將高強耐磨可塑料粘成團由下向上進行施工。仰面或頂部施工高強耐磨可塑料,可先在木板上將高強耐磨可塑料制成料坯,料坯鋪排應錯縫靠緊,密排搗打密實,其他要求同上所述。可塑料的膨脹縫應按設計規定預設,爐墻膨脹縫留成橫向直通縫,縱向交錯縫。在整體施工后、硬化前根據設計要求的間距用薄扁鋼砸出膨脹縫。
貴州能礦錳業集團有限公司
2022年11月22日
